《人月神话》读书笔记

很多人推荐的一本书,曾被奉为软件工程领域的“圣经”。书中的内容源于作者 Brooks 博士在 IBM 公司任 System 系列计算机以及其软件系统 OS 项目经理时总结的实践经验。

第 1 章 - 焦油坑

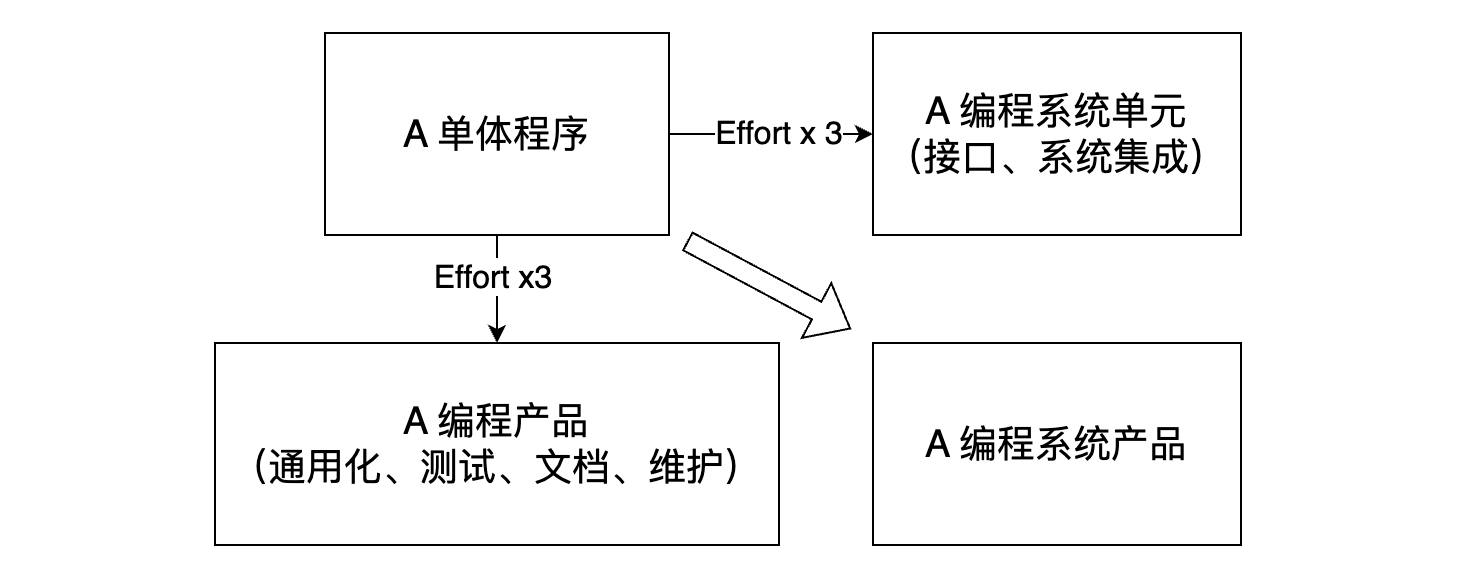

  1. 编程系统产品的演进:

  • 单体程序:完整的,由作者在所开发系统平台上运行。通常是车库中产出的产品,以及作为单个程序员生产率的评估标准;
  • 编程产品:可以被任何人运行、测试、修复和扩展的程序(框架)。需要规定代码的编写风格,提供详尽的测试用例,以及完备的文档;
  • 编程系统构建单元:功能上相互协作,具有规范格式、可进行交互的程序集合,可用来搭建和组装整个系统。单元需要有精确定义的稳定接口,满足系统资源限制。且需与其他单元进行集成测试;
  • 编程系统产品:成本是单体程序开发成本的 9 倍。然而,只有它才是真正有用的产品,是大多数系统开发的目标。

第 2 章 - 人月神话

  1. 在众多软件项目中,缺乏合理的进度安排是造成项目滞后的最主要原因,它比其他所有因素加起来的影响还要大。一些常见的错误假设包括:
  • 单纯认为一切都将运作良好,每一项任务仅花费它所“应该”花费的时间;
  • 使用“人月”作为衡量一项工作的规模是一个危险和带有欺骗性的神话,它暗示人员数量和时间是可以相互替换的(没有计算信息沟通成本);
  • 进度安排不合理(包括测试、开发等阶段);
  • 当项目进度落后时,采取了不恰当的“补救”措施。
  1. 系统软件任务的进度安排法则:测试花费占一半时间,以防在临近发布时才发现问题,导致项目延误,产生高昂的二次商业代价。除此之外,通过开发并推行生产率图表、缺陷率图表、估算规则等方式,可以让进度安排更加精确有效。
  • 1/3 计划;
  • 1/6 编码;
  • 1/4 构件测试和早期系统测试;
  • 1/4 系统测试,所有构件已完成。
  1. Brooks 法则:向进度落后的项目中增加人手,只会使进度更加落后。人手的突然增加会涉及招聘、培训、任务重新分解等一系列新的流程。而这些流程带来的时间开销也会相应延长任务周期,反而影响任务的预期进度。通常情况下,可以采取以下方式:
  • 重新安排进度:在新的进度安排中分配充分的时间,以确保工作能仔细、彻底地完成;
  • 削减任务:当项目延期所导致的二次成本非常高时,这常常是唯一可行的方法。

第 3 章 - 外科手术队伍

  1. 优秀程序员和较差程序员之间生产率的差异有 10+ 倍之多。需要协作沟通的人员数量影响着开发成本,因为成本的主要组成部分是相互的沟通和交流,以及更正沟通不当所引起的不良结果。因此,系统应该由尽可能少的人员来开发
  2. 对于效率和概念的完整性来说,最好由少数干练的人员来设计和开发;对于大型系统,则需要大量的人手,以使产品能在时间上满足要求。如何调和这两方面的矛盾?

A:Harlan Mills 提供了一个解决方案。大型项目的每一个部分(业务层面的分解)由一个团队解决,由少数人来完成问题的分解,其他人给予他所需要的支持,以提高效率和生产力。团队的扩建基于这样一个事实:系统的整体设计需要由少数人决议和制定,且需要清晰地划分体系结构设计和实现之间的界限。

第 4 章 - 贵族专制、民主政治和系统设计

  1. 概念的完整性:“风格的一致和完整性来自 8 代拥有自我约束和栖牲精神的建筑师们,他们每一个人辆牲了自己的一些创意,以获得纯粹的设计”。牺牲所谓的“个人品味”,保持整体的一致和完整。在系统设计中,概念完整性应该是最重要的考虑因素。也就是说,为了反映一系列连贯的设计思路,宁可省略一些不规则的特性和改进,也不提倡独立和无法整合的系统,哪怕它们其实包含着许多很好的设计。系统的概念完整性决定了其使用的容易程度。不能与系统基本概念进行整合的良好想法和特色,最好放到一边,不予考虑。如果出现了很多非常重要但不兼容的构想,就应该抛弃原来的设计,对不同基本概念进行合并,在合并后的系统上重新开始。概念的完整性要求设计必须由一个人,或非常少数互有默契的人来实现(专制体现)。概念的完整性要求系统只反映唯一的设计理念,用户所见的技术说明来自少数人的思想。
  2. 实现同样是一项高级的创造性活动。具体实现中创造和发明的机会,并不会因为指定了外部技术说明而大为减少,相反创造性活动会因为规范化而得到增强,整个产品也一样。

第 5 章 - 画蛇添足

  1. 结构师的交互准则:
  • 牢记是开发人员承担创造性和发明性的实现责任,所以结构师只能建议,而不能支配;
  • 时刻准备着为所指定的说明建议一种实现的方法,同样准备接受其他任何能达到目标的方法;
  • 对上述的建议保持低调和不公开;
  • 准备放弃坚持所作的改进建议。
  1. 第二系统效应(Second-system Effect):在开发第一个系统时,结构师倾向于精炼和简洁。而当设计第二个系统时,通常会过分设计,向系统添加很多修饰功能和想法。功能设计要准本溯源,找到最值得提升的模式,然后用周边功能予以点缀。

第 6 章 - 贯彻执行

  1. 假设一个项目经理己经拥有行事規范、富有经验的结构师和许多编程实现人员,那么,他如何确保每个人听到、理解并实现结构师的决策?
  • 提供文档化的规格说明 — 手册。规格说明的风格必须清晰、完整和准确;
  • 使用“形式化定义(如:BNF) + 记叙性文字(提供例子)”的方式来表达思路。使用实现作为形式化定义会引起混淆,不建议使用;
  • 对于建立模块间的接口语法,可以通过直接包含声明(如 C/C++)的方式来推行定义;
  • 采用不同频率和目的的会议(每日站会、周评审、冲刺计划,等等);
  • 保留沟通日志;
  • 设立测试小组是使设计决策得以贯彻执行的必要手段,同样也是需要尽早着手,与设计同时实施的重要环节。

第 7 章 - 为什么巴比伦塔会失败

  1. 巴比伦塔是人类继诺亚方舟之后的第二大工程壮举,同时,其也是第一个彻底失败的工程。这个项目的失败是由于缺乏两个方面:交流,以及交流的结果 — 组织。无法交流导致无法合作,进而导致工作陷入停顿。
  2. 团队如何进行相互之间的交流沟通?
  • 非正式途径:清晰定义小组内部的相互关系,充分利用面对面沟通,从而达到对所书写文档的共同理解;
  • 会议:常规项目会议;
  • 工作手册:在项目的开始阶段,应该准备正式的项目工作手册。这是对项目必须产出的一系列文档(架构文档、接口文档、用例文档等等)进行组织的一种结构。其中,内容的历史变更详情最好也予以保留,其可用于溯源,并了解发展过程(可以使用 “Docs as Code”)。

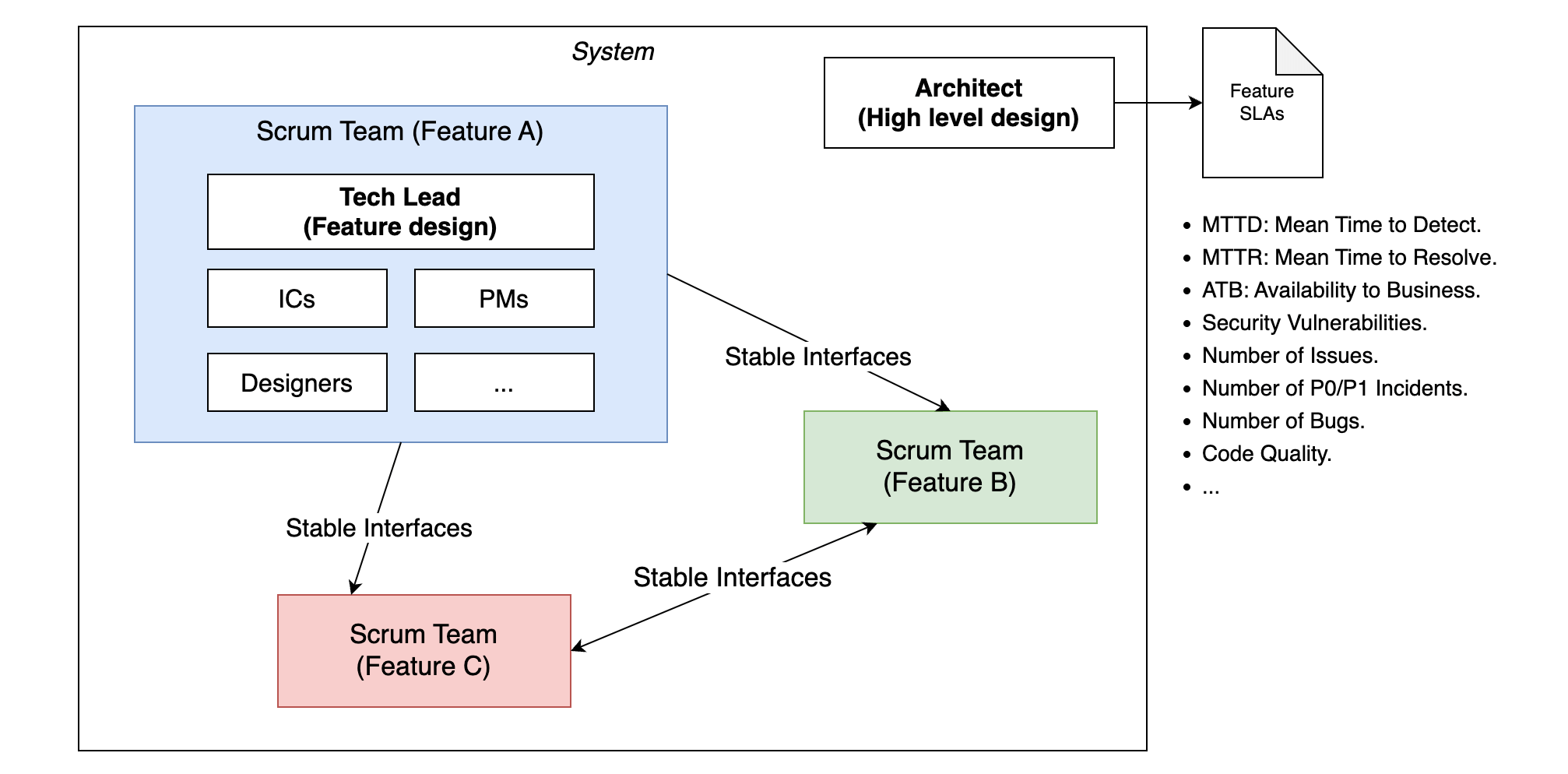

  1. 大型编程项目的组织架构:通过人力划分限定职责范围来减少团队的交流与合作数量(高内聚低耦合),以提升团队的内部效率。

  2. 树状编程队伍中每颗子树所须具备的基本要素:

  • 任务
  • 产品负责人:组建团队,划分工作及制定进度表。争取,并一直保证必要的资源。建立团队内部的沟通和报告方式。最后,他确保进度目标的实现,根据环境的变化调整资源和团队的构架;
  • 技术主管或结构师:对设计进行构思,识别系统的子部分,指明从外部看上去的样子,勾画它的内部结构。他提供整个设计的一致性和概念完整性;他控制系统的复杂程度;
  • 进度
  • 人力的划分
  • 各部分之间的接口定义
  1. 产品负责人与技术主管存在三种可能的关系:
  • 产品负责人和技术主管是同一人:可以很容易地应用在小型团队里;
  • 产品负责人作为总指挥,技术主管充当左右手:很难在技术主管不参与任何管理工作的同时,建立其在技术决策上的权威。产品负责人必须预先声明技术主管的技术权威,在即将出现的绝大部分测试用例中,他必须支持后者的技术决定;
  • 产品负责人充当左右手,技术主管作为总指挥:对小型团队是最好的选择。对于大型项目中的开发团队,第二种方式可能更加合适。

第 8 章 - 胸有成竹

  1. 工作 = 常数 x 指令的数量1.52。生产率会根据任务本身复杂度和困难程度表现出显著差异。其指导原则是:编译器的复杂度是批处理程序的 3 倍,操作系统复杂度是编译器的 3 倍。

第 9 章 - 削足适履

  1. 为了满足目标,每个人都在局部优化自己的程序,很少会有人停下米,考虑一下对客户的整体影响。对大型项目而言,这种导向和缺乏沟通是最大的危险。在整个实现的过程期间,系统结构师必须保持持续的警觉,确保连贯的系统完整性。在这种监督机制之外,是实现人员自身的态度问题。培养开发人员从系统整体出发、面向用户的态度是软件编程管理人员最重要的职能。
  2. 数据的表现形式是编程的根本。

第 10 章 - 提纲挈领

  1. 文档的准备工作是集中考虑,并使各种讨论意见明朗化的主要时刻。文档的跟踪维护是项目监督和预警的机制。文档本身可以作为检查列表、状态控制,也可以作为汇报的数据基础。
  2. 任何管理任务的关注焦点都是时间、地点、人员、项目内容和资金。
  3. 为什么要有正式的文档?
  • 书面记录决策是必要的。只有记录下来,分歧才会明朗,矛盾才会突出;
  • 文档能够作为同其他人的沟通渠道;
  • 文档可以作为数据基础和检查列表。通过周期性的回顾,项目经理能清楚项目所处的状态,以及哪些需要重点进行更改和调整。

第 11 章 - 未雨绸缪

  1. 为舍弃而计划 - 不要将原型发布给用户(区分 Prototype 和 MVP)。
  2. 唯一不变的就是变化本身:开发人员交付的是用户满意程度,而不仅仅是有形的产品。用户的实际需要和用户感觉会随着程序的构建、测试和使用而变化。
  3. 对于一个广泛使用的程序,其维护总成本通常是开发成本的 40% 或更多。该成本受用户数目的影响很大,用户越多,所发现的错误也就越多。缺陷修复总会以固定 20%~50% 的几率引入新的缺陷。所以,整个过程是“前进两步,后退一步”。

第 12 章 - 干将莫邪

  1. 项目的关键问题是沟通,个性化的(非公共化的)工具会妨碍而非促进沟通。项目经理应该制定一套策略,并为通用工具的开发分配资源。与此同时还必须意识到专业工具的需求。

第 13 章 - 整体部分

  1. 关键的工作是产品定义,许许多多的失败完全是因为产品未精确定义的地方而导致的。细致的功能定义、仔细的规格说明、规范化的功能描述以及科学的实施方法,大大减少了系统中需要寻找的缺陷数量。
  2. 自上而下的设计是逐步精细化的过程。首先通过粗略的任务定义和大概的解决方案得到主要结果。然后对方案仔细检查,判断结果与预期之间的差距。同时将方案分解为更详细的步骤,精细化直到算法或者数据表达方式。尽可能地使用级别较高的表达方式来表现概念和隐藏细节,只要有必要进行进一步细化。

第 14 章 - 祸起萧墙

  1. 项目进度里程碑必须是具体的、特定的、可度量(通过事实来量化)的事件,能够进行清晰定义。比如:“结构师和实现人员签字认可的规格说明”,“100% 源代码编制完成,纸带打孔完成并输入到磁盘库”,“测试版通过了所有的测试用例”。这些切实的里程碑澄清了那些划分得比较模糊的阶段 - 计划、编码和调试。

  2. 线经理的利益和老板的利益在这里是存在内在冲突的。一线经理担心如果汇报了问题,老板会采取行动,这些行动会取代经理的作用,降低自己的威信,搞乱其他计划。所以,只要项目经理认为自己可以独立解决问题,他就不会告诉老板。有两种掀开毯子把污垢展现在老板面前的方法,它们必须都被采用:

  • 减少角色冲突:老板决不在检查状态报告的时候做安排;
  • 猛地拉开地毯:通过 PERT 图以及频繁、明确的里程碑等方式,持续地进行评审,让所有人直面真相。
  1. 而对任务进行计算和对工作量进行度量,会对进取超前造成一些消极的影响。(是指“鞭打” V.S. “主观能动”?)
  2. 可以采用诸如 PERT 或关键路径技术来判断哪些路径偏离是关键的。它能显示谁需要什么样的东西,谁位于关键路径上,在哪里发生滞后会影响最终的完成日期。另外,它还指出一个任务在成为关键路径以前,可以落后的时间。

第 15 章 - 另外一面

  1. 公共应用程序的用户在时间和空间上都远离它们的作者,因此对这类程序,文档的重要性更是不言而喻。对软件编程产品来说,程序向用 户所呈现的和提供给机器识别的内容同样重要。
  2. 自文档化(Self-documenting):将文档整合到源程序。通过合理地将注释内联到代码中,使得文档的维护能够跟源代码在层次和质量上保持一致。

第 16 章 - 没有银弹

  1. 软件活动包括:
  • 根本任务:打造构成抽象软件实体的复杂概念结构(需求的提出、设计、分解);
  • 次要任务:使用编程语言表达这些抽象实体,在空间和时间限制下将它们映射成机器语言(需求的实现)。
  1. 如何更多关注软件活动中的根本任务:
  • 仔细地进行市场调研,避免开发已上市的产品;
  • 在获取和制定软件需求时,将快速原型开发作为选代计划的一部分;
  • 有机地更新软件,随着系统的运行、使用和测试,逐渐添加越米越多的功能;
  • 不断挑选和培养杰出新生代的概念设计人员。
  1. 软件开发中困难的部分是规格说明、设计和测试这些概念上的结构,而不是对概念进行表达和对实现逼真程度进行验证。现代软件系统中无法规避的内在特性:复杂度、一致性(兼容性)、可变性(功能持续变更)和不可见性。
  2. 银弹的希望:Ada 和其他高级语言、OOP、人工智能、专家系统、“自动”编程、图形化编程、程序验证、环境和工具、工作站。
